西安市第九再生水厂简介

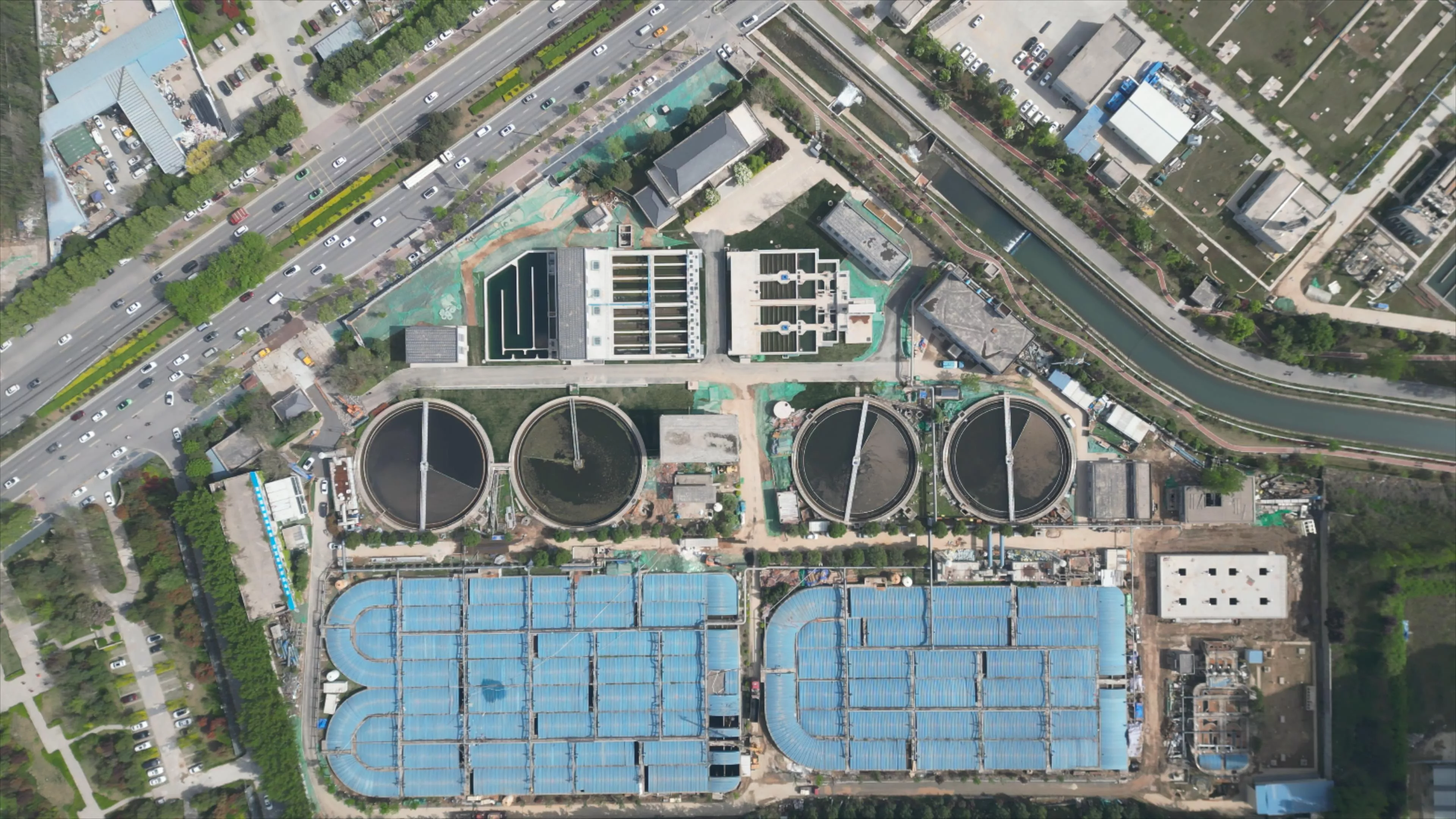

一、九厂概况
西安润秦水务有限责任公司第九再生水厂位于西部大道与皂河交汇处南侧,污水处理厂实际用地面积143.023亩(合9.53公顷);主要接纳长安城区、航天基地一期、曲江二期、雁塔三环以南约80平方公里、100万人口的污水处理任务。总服务面积约7962公顷。设计规模为日处理污水量20万吨,分三期建设(一期5万吨、二期5万吨、三期一阶段4.6万吨、三期二阶段5.4万吨)。
1、二期采用氧化沟+高效沉淀池+反硝化滤池工艺,进水经进水井、抓斗格栅、提升泵站、细格栅、旋流沉砂池、氧化 沟、二沉池、二次提升泵站、高效沉淀池、反硝化滤池进入接触消毒池,出水在接触消毒池经消毒后排入皂河。出水水质执行《地表水准Ⅳ类》标准。
2、 三期一阶段采用AAO池+高效沉淀池+V型滤池工艺,进水经进水井、粗格栅、细格栅、曝气沉砂池、生化池、二沉池、二次提升泵站、高效沉淀池、V型滤池、进入接触消毒池,出水在接触消毒池经消毒后排入皂河。出水水质执行《地表水准Ⅳ类》标准。
3、三期二阶段工程采用AAO池+MBR膜池工艺,进水经进水井、粗格栅、细格栅、曝气沉砂池、膜格栅、生化池、MBR膜池、接触消毒池,出水在接触消毒池经消毒后排入皂河。出水水质执行《地表水准Ⅳ类》标准。
4、污泥处置采用带式浓缩+板框压滤工艺,剩余污泥通过污泥泵运送至污泥储池中,经过污泥浓缩、药剂调理,经板框压滤成含水率60%的泥饼,协同焚烧处置。
二、生产规模
污水处理总规模20万吨/天,其中一期工程于2008年11月建成调试,2009年6月正式运行,日处理能力为5万吨/天。二期工程于2012年12月建成,2013年2月正式运行,日处理能力为5万吨/天。三期设计总处理规模10万吨/天,分两期建设,三期一阶段4.6万吨/天,2017年7月建成,2018年6月正式运营。三期二阶段项目设计规模为5.4万吨/天,2020年9月建成,2020年12月正式运营。三期一阶段准Ⅳ类提标改造工程,于2022年5月达到通水条件,2022年8月完成环保竣工验收。一、二期准Ⅳ类提标改造工程,于2022年10月达到通水条件,2022年12月完成环保竣工验收。
三、运行工艺
污水处理工艺(一、二期):氧化沟+高效沉淀池+反硝化滤池;
污水处理工艺(三期一阶段):AA0生化池+高效沉淀池+V型滤池;
污水处理工艺(三期二阶段):AA0生化池+MBR膜池;
污泥处置工艺:带式浓缩+板框压滤工艺。
